森霖城二期工程进度播报|匠心凝萃 精工筑家
2021-12-11    作者:高远集团

本周工程进度播报

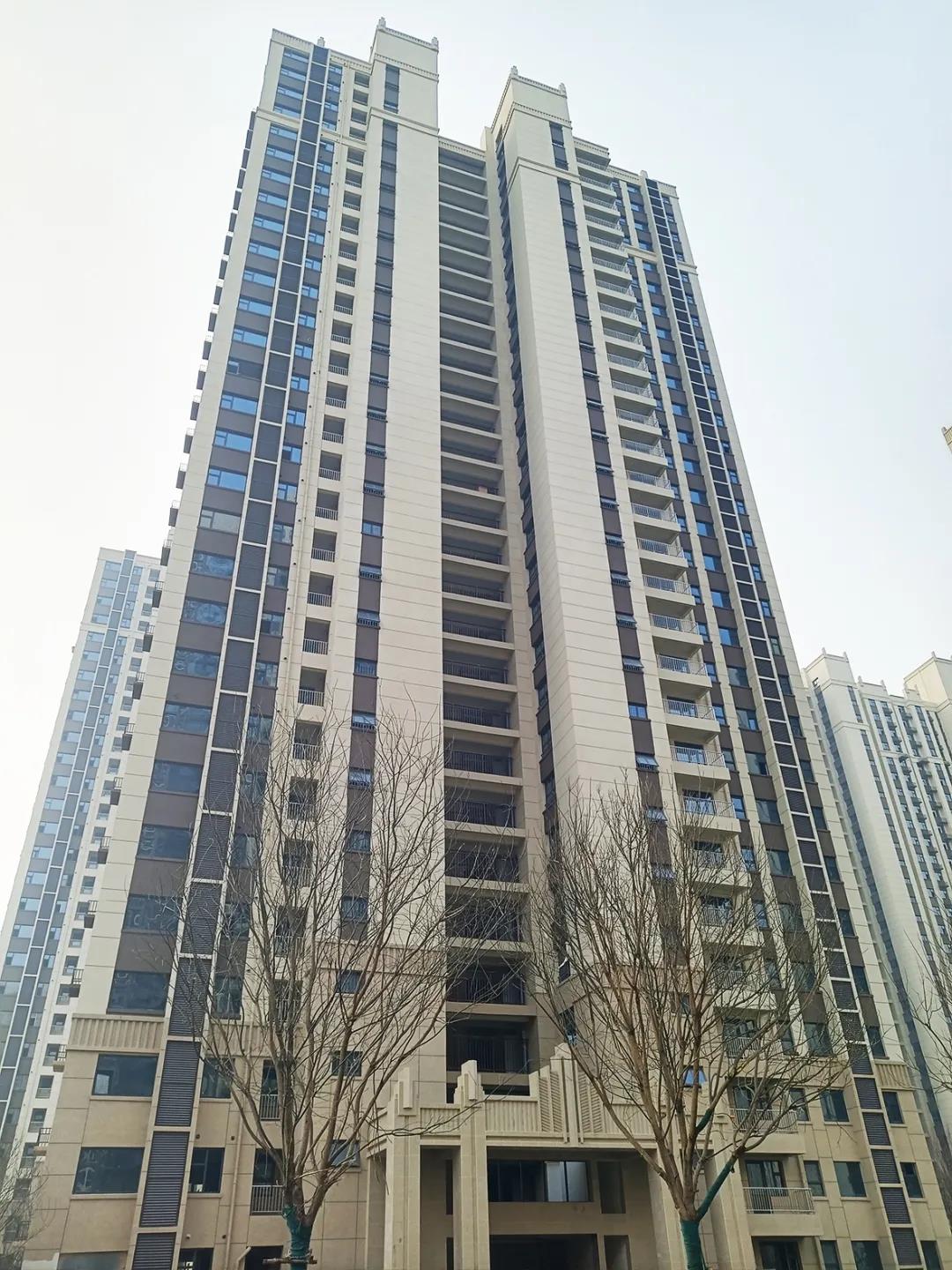

1#外墙真石漆基本完成,公区墙地砖完成,防盗门安装完成50%,玻璃及窗扇完成。

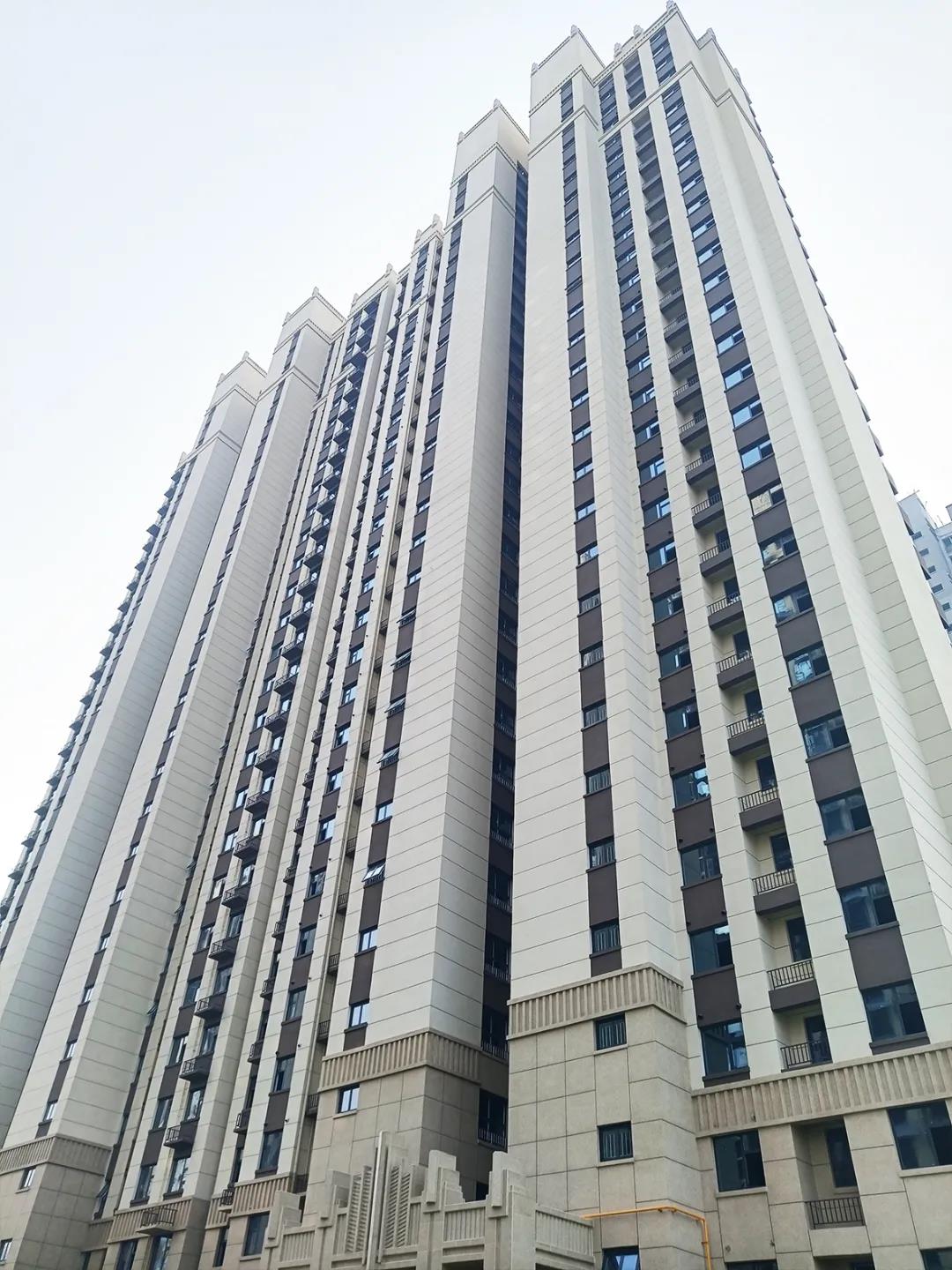

2#外墙真石漆完成,屋面防水完成,楼内刮腻子完成,护窗栏杆空调百叶完成,防火门完成,防盗门完成,连廊栏杆完成,电梯门套完成,门头及商业干挂石材完成,公区墙地砖完成约99%,一层大堂精装修完成。

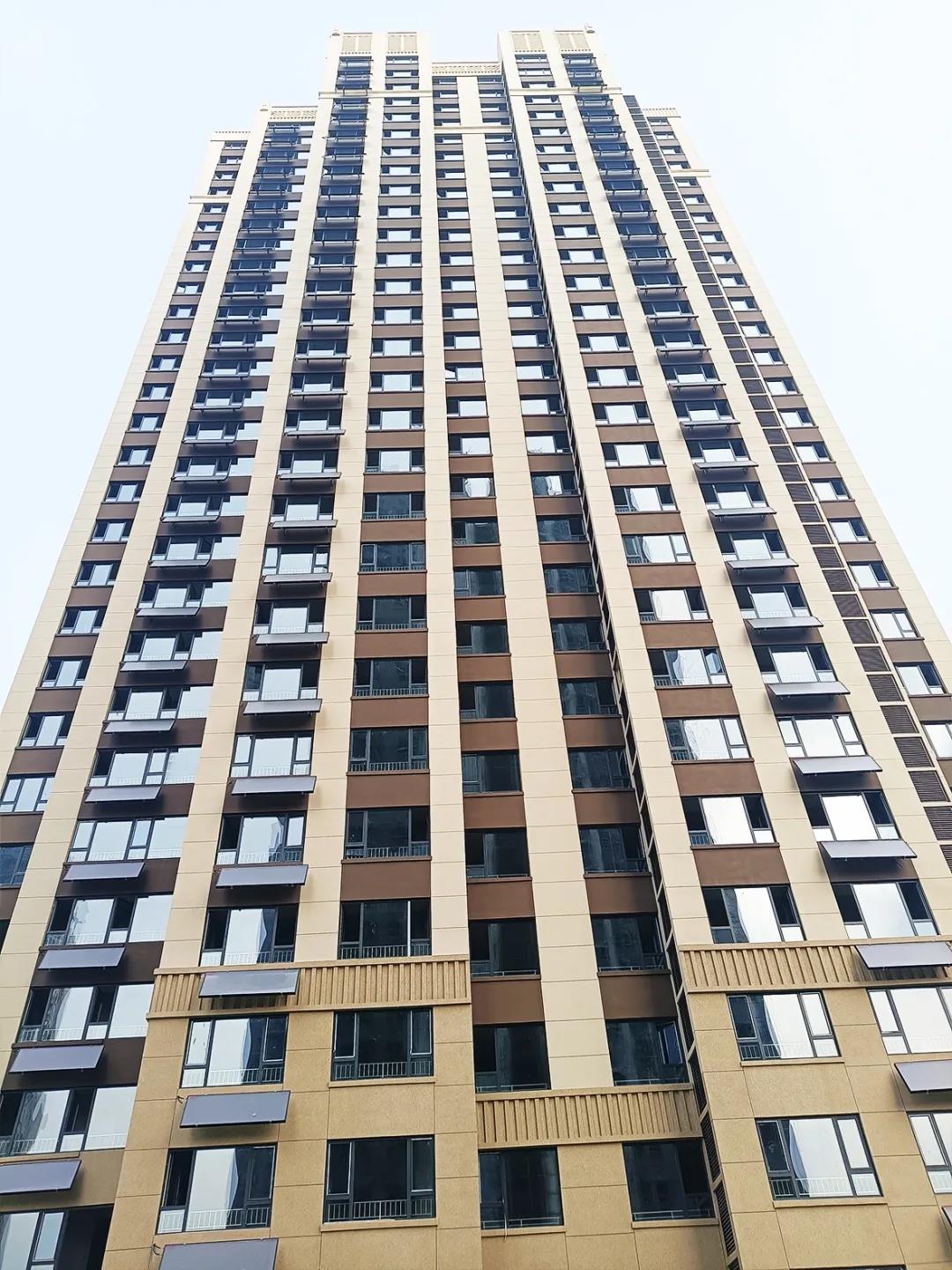

3#外墙真石漆基本完成,公区墙地砖完成,防盗门安装完成,玻璃及窗扇完成。

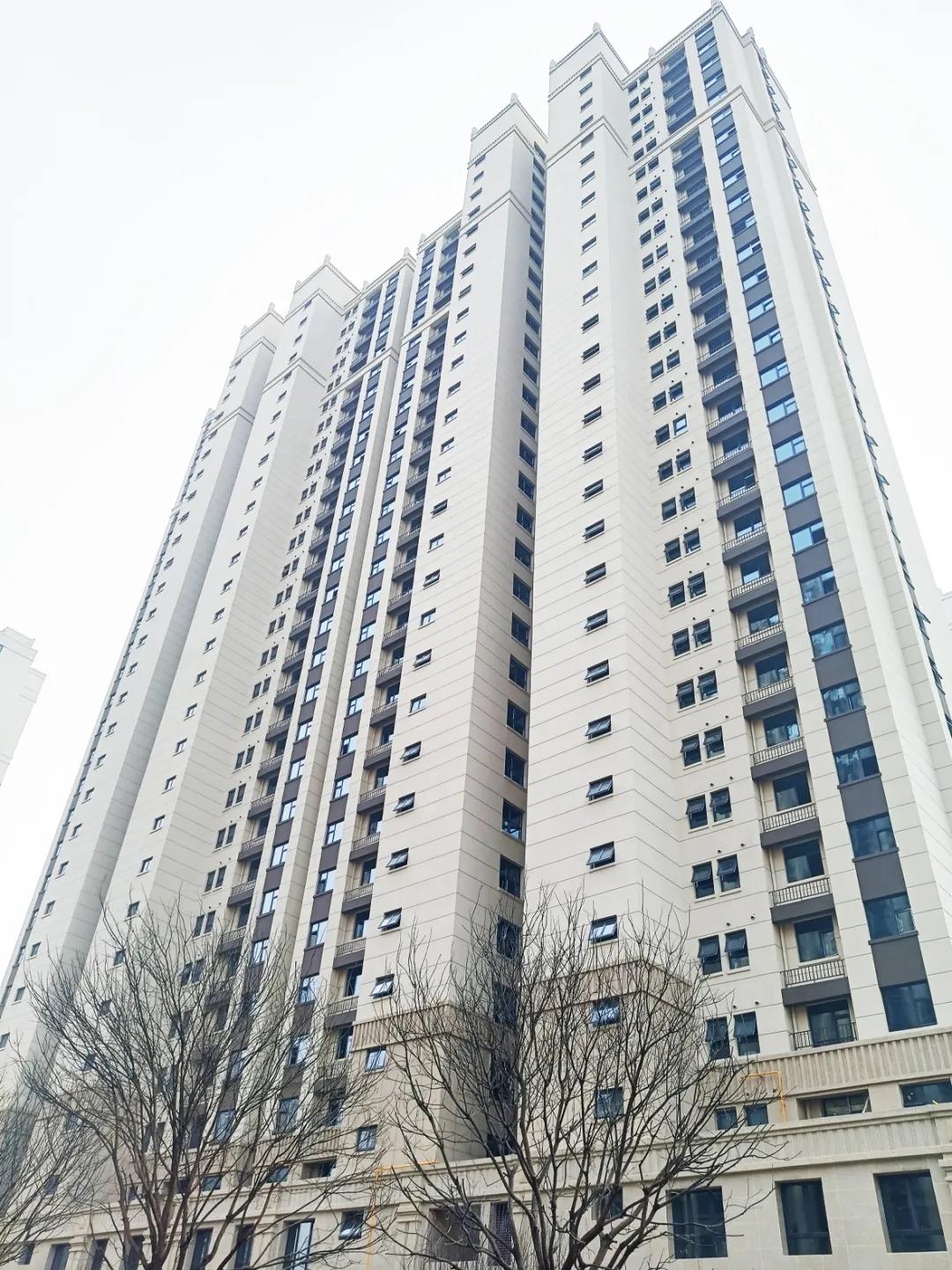

4#外墙真石漆完成,屋面防水完成,楼内刮腻子完成,护窗栏杆空调百叶完成,防火门完成,防盗门完成,连廊栏杆完成,电梯门套完成,公区墙地砖完成约99%,一层大堂精装修完成。

5#外墙真石漆基本完成,门厅干挂石材完成,玻璃、窗扇完成,公区装修完成,防盗门完成,顶棚腻子完成。

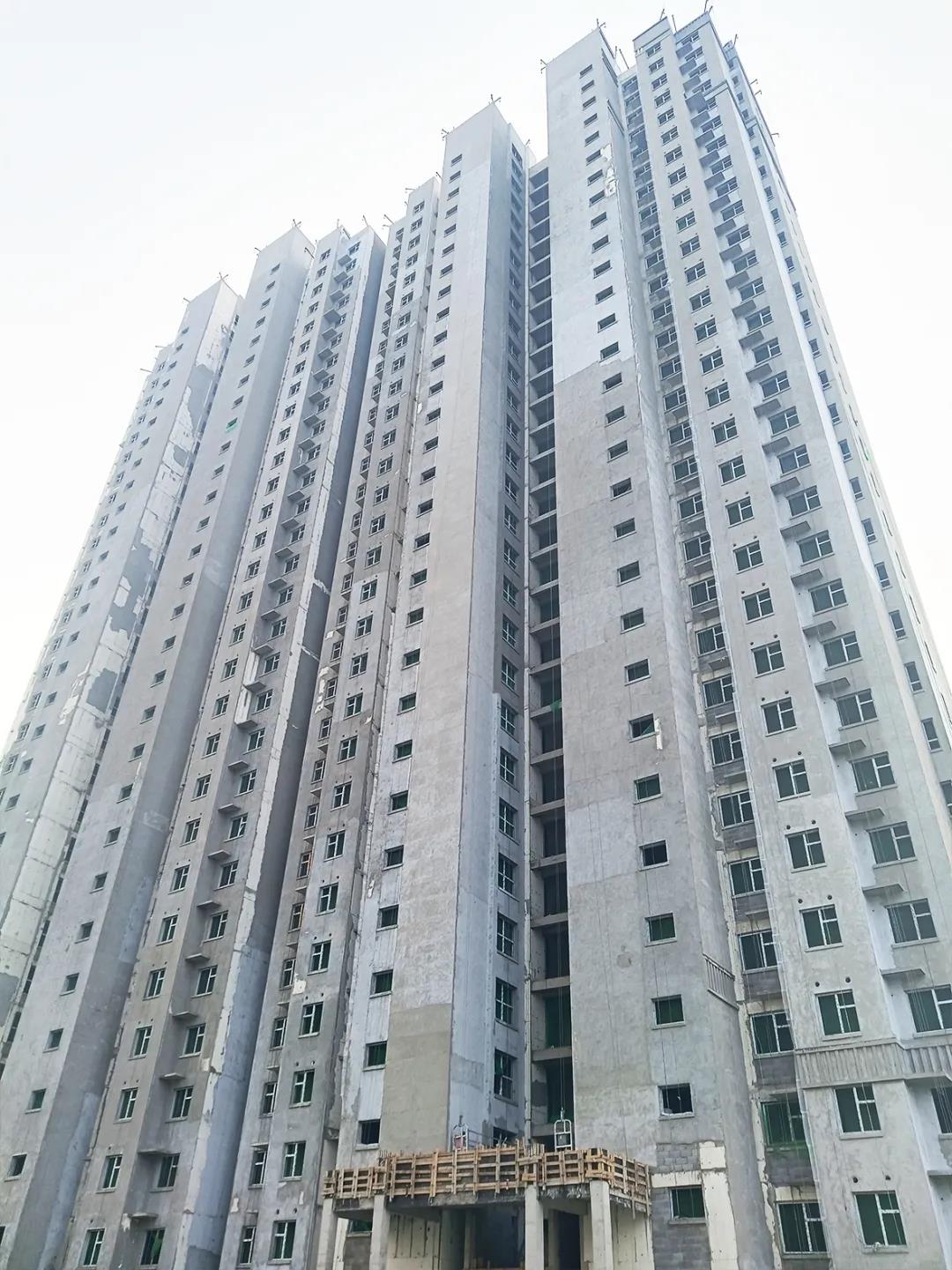

6#外墙真石漆基本完成,门厅干挂石材完成,玻璃、窗扇完成,公区装修完成,防盗门完成,顶棚腻子完成。二次砌筑完成,抹灰完成17层,屋面保温层完成。

7#二次砌筑完成,抹灰完成17层,屋面保温层完成。

8#二次砌筑完成,抹灰完成17层,屋面保温层完成。

整体工程


景观:中轴区域入口水景,中央水景完成85%,风雨连廊、中央景亭钢结构安装完成,铺装面层完成60%,乔木栽植完成90%;3-5#宅间铺装完成70%,地形整理完成;4-6宅间铺装完成40%,地形整理完成;2-4#宅间铺装完成60%,地形整理完成,乔木栽植完成;西侧围墙结构完成50%,消防车道路基完成45%。
