时序匆匆,秋风轻起,灿烂与收获的时节逐步而来。当万干美好与喜悦,开始充盈我们的内心之时,与幸福有关的家音,也随之悠然而至。
步履不停,高远森霖城始终秉承匠心匠艺,精筑品质人居,不负您的每一份期盼。最新工程进度于此敬呈,愿以归心之名,邀您共鉴生活臻意,看家的温暖丰盈此间,看幸福美满,态意生长。

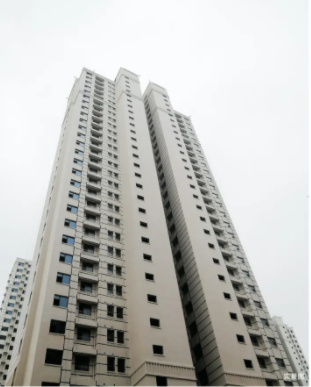

1号楼西单元抹灰累计已完成26层(3-28层),东单元内墙砌筑累计已完成16层,窗框安装累计已完成20层。

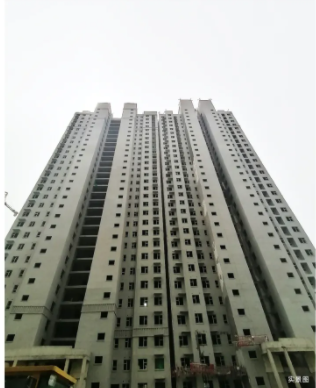

2号楼外墙刮腻子已完成,公区地砖完成3层,墙砖完成8层,8层以上楼梯间护角刮腻子。

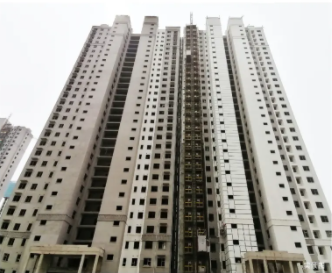

3号楼抹灰累计已完成24层(2-25层),外墙腻子完成35%,给水管安装完成6-7层。

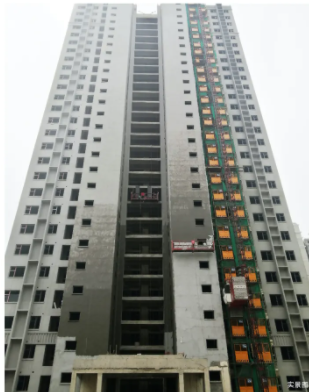

4号楼外墙刮腻子完成95%,窗扇安装完成,公区墙砖完成19层,地砖完成15层。
5号楼抹灰累计已完成15层(3-17层),排水支管17层以上安装完成。
6号楼抹灰累计已完成25层(3-27层),2-6层排水支管安装完成。

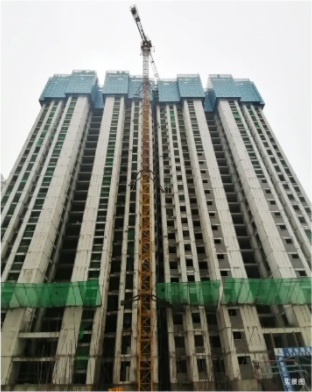

7号楼东单元27层顶板砼浇筑,西单元27层顶板钢筋绑扎。

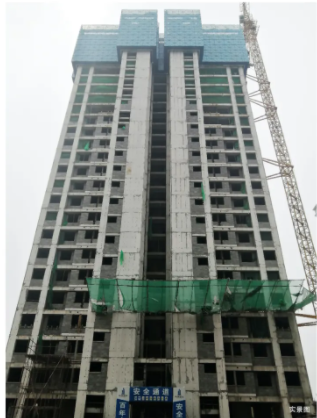

8号楼二次结构砌筑14-16层,25层顶板模板支设。

2号楼、4号楼电梯安装完成,已具备验收条件。3号楼、5号楼、6号楼电梯安装进行中。
园区
入口景墙梁浇筑、中央水景垫层浇筑、自行车棚支模等工作正紧锣密鼓进行中。
电气
电表箱2#、4#、6#安装完成,2#4#楼电井桥架安装完成。时光悄然向前
高远森霖城每天也都在发生新的变化为了如期呈现您心中的理想家园我们将继续秉承精工铸造的匠心品质关注每一个细节的建设
严格把控施工质量以品质酝酿生活,以匠心雕琢美好千亩森系美学教育住区重塑城市人居新维度,筑就率层理想生活。
